Đổ bê tông đáy bể PCCC – Gói thầu 3.5, Dự án Cụm công nghiệp Thanh Văn – Tân Ước

Thi công bê tông đáy bể PCCC – Gói thầu 3.5 Cụm công nghiệp Thanh Văn – Tân Ước

Trong hai ngày 5/9 và 6/9/2025, Công ty Cổ phần Confitech Thăng Long đã triển khai thành công hạng mục đổ bê tông đáy bể PCCC thuộc gói thầu 3.5 của dự án Đầu tư xây dựng hạ tầng kỹ thuật cụm công nghiệp Thanh Văn – Tân Ước, thành phố Hà Nội. Với khối lượng hơn 517 m³ bê tông M300, công tác được thực hiện liên tục trong khoảng 10 tiếng đồng hồ, huy động đồng thời nhiều thiết bị và nhân lực để đảm bảo tiến độ và chất lượng.


Quy mô và tính chất công việc

Hạng mục đáy bể PCCC có diện tích và dung tích lớn, yêu cầu thi công trong thời gian ngắn để đồng bộ với các hạng mục hạ tầng khác. Đội ngũ kỹ sư, cán bộ kỹ thuật và công nhân đã chuẩn bị kỹ lưỡng từ khâu cốt thép, cốp pha đến tổ chức cấp bê tông thương phẩm. Công tác được triển khai cả ban đêm, tận dụng điều kiện thời tiết thuận lợi và hạn chế ảnh hưởng đến các hoạt động khác trong công trường.


Quy trình thi công

  1. Chuẩn bị mặt bằng và cốt thép: Toàn bộ hệ thống cốt thép đáy bể được gia công, lắp đặt và nghiệm thu kỹ thuật trước khi đổ bê tông.

  2. Huy động thiết bị:

    • 2 xe bơm bê tông công suất lớn: 56M và 48M, đảm bảo vận chuyển bê tông liên tục tới vị trí đổ.

    • Nhiều xe trộn liên tục cấp liệu.

    • Thiết bị đầm bê tông: 2 đầm dùi hoạt động liên tục, kèm 1 đầm dự phòng.

  3. Thi công liên tục: Đảm bảo không tạo mạch ngừng, duy trì độ sụt ổn định theo thiết kế.

  4. Kiểm soát chất lượng: Bộ phận thí nghiệm hiện trường lấy mẫu, kiểm tra độ sụt, nhiệt độ bê tông và theo dõi quá trình dưỡng hộ ngay sau khi hoàn thành.


Nhân lực tham gia

  • 2 tổ nhân công tổng 10 người

  • 2 người trực ván khuôn

  • 4 công nhật

  • 7 cán bộ giám sát

Sự phối hợp nhịp nhàng giữa các ca kíp, kết hợp giám sát kỹ thuật và an toàn lao động, đặc biệt trong điều kiện thi công ban đêm, giúp công tác đổ bê tông diễn ra an toàn, đúng kỹ thuật và đúng tiến độ.


Kết quả đạt được

Sau 10 tiếng thi công liên tục, hơn 517 m³ bê tông thương phẩm đã được hoàn thành, tạo nền móng vững chắc cho bể chứa nước PCCC của dự án. Đây là dấu mốc quan trọng, khẳng định năng lực tổ chức thi công của Confitech Thăng Long, đáp ứng yêu cầu khắt khe của Chủ đầu tư về chất lượng, tiến độ và an toàn.


Ý nghĩa đối với dự án

Bể PCCC không chỉ là hạng mục kỹ thuật bắt buộc mà còn là yếu tố then chốt trong công tác phòng cháy chữa cháy, bảo vệ an toàn cho toàn bộ khu công nghiệp sau khi đi vào hoạt động. Việc hoàn thành đúng tiến độ giúp dự án đảm bảo lộ trình tổng thể, tạo niềm tin vững chắc cho Chủ đầu tư và các đối tác.


Lời kết

Với tinh thần trách nhiệm cao và sự chuyên nghiệp trong tổ chức thi công, Confitech Thăng Long tiếp tục khẳng định vị thế nhà thầu uy tín trong các dự án hạ tầng công nghiệp và dân dụng.

👉 Liên hệ với chúng tôi để được tư vấn và hợp tác trong các dự án xây dựng quy mô lớn.


Hình ảnh thi công thực tế

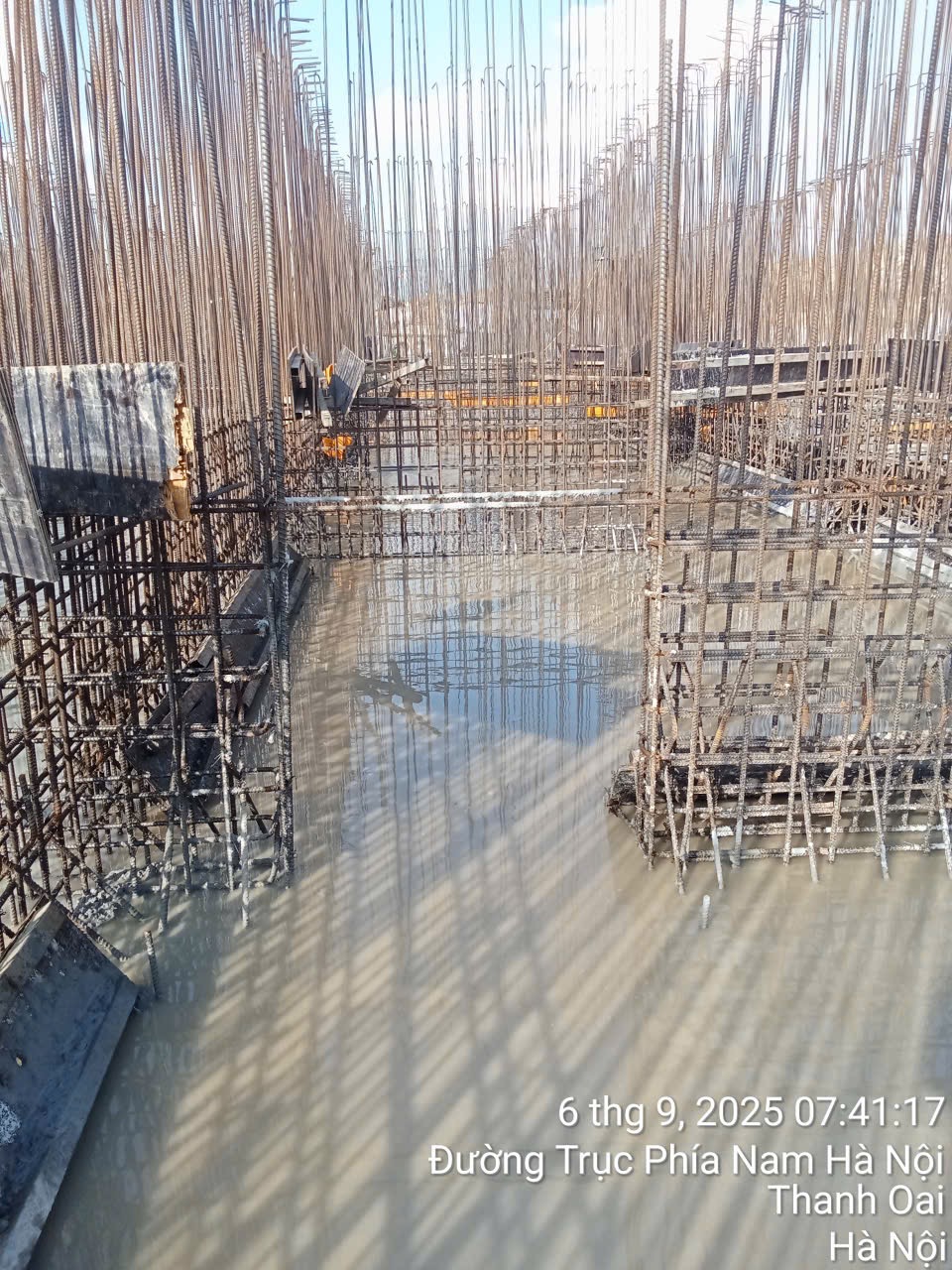

📸 Công tác chuẩn bị trước khi đổ bê tông

📸 Thi công đổ bê tông xuyên đêm với 2 xe bơm công suất lớn

📸 Hoàn thành hơn 517 m³ bê tông đáy bể PCCC sau 10 giờ thi công liên tục
